Proof of Concept (PoC): Definition, Ablauf und Abgrenzung zu MVP und Prototyp

Ein Proof of Concept (PoC) ist der praktische Nachweis, dass eine Idee grundsätzlich funktioniert – er prüft die Machbarkeit, bevor du größere Summen in Entwicklung, Team oder Marketing investierst. Für Gründer ist der PoC ein starkes Argument im Gespräch mit Investoren, für etablierte Unternehmen ein Filter gegen teure Fehlentwicklungen. In diesem Artikel erfährst du, was ein Proof of Concept genau bedeutet, wie er sich von MVP und Prototyp abgrenzt, wie ein PoC Schritt für Schritt abläuft, welche Beispiele das Konzept greifbar machen und an welchen Kriterien du seinen Erfolg bewertest.
Das Wichtigste in Kürze:
- Ein Proof of Concept (PoC) ist der praktische Machbarkeitsnachweis für eine Idee – noch kein nutzbares Produkt.
- Ein MVP (Minimum Viable Product) ist die kleinste marktfähige Version eines Produkts, mit der echte Nutzer arbeiten.
- Ein Prototyp ist ein funktionsfähiges Modell, mit dem du Design und Funktionen sichtbar und testbar machst.
- Die typische Reihenfolge im Produktlebenszyklus: erst PoC, dann Prototyp, dann MVP.
- Der Erfolg eines PoC bemisst sich an der technischen Machbarkeit, nicht an der Marktakzeptanz.
Was ist ein Proof of Concept? Definition und Zweck
Ein Proof of Concept (deutsch sinngemäß „Nachweis des Konzepts“) ist der praktische Beleg dafür, dass sich eine theoretische Idee in der Praxis umsetzen lässt. Im Projektmanagement gilt der PoC als früher Meilenstein, an dem die prinzipielle Durchführbarkeit eines Vorhabens nachgewiesen wird – so beschreibt es auch die Definition bei Wikipedia. Das Ergebnis kann positiv oder negativ ausfallen; beide Ausgänge liefern eine belastbare Entscheidungsgrundlage.
Der Zweck eines PoC liegt in der Risikoreduzierung. Statt auf Vertrauen in eine Idee hin ein komplettes Produkt zu finanzieren, prüfst du mit überschaubarem Aufwand, ob der kritische Kern funktioniert: die Technologie, das Verfahren oder die fachliche Annahme. Erst wenn dieser Nachweis gelingt, folgen weitergehende Investitionen.
Genutzt wird der Proof of Concept von Startups, die vor einer Finanzierungsrunde Belege für ihre Technologie brauchen, genauso wie von Konzernen, die neue Software oder Prozesse testen, und von Forschungsteams, die wissenschaftliche Ergebnisse in Anwendungen überführen wollen. Für Investoren ist ein erfolgreicher PoC ein Frühindikator: Er zeigt, dass das Team liefern kann und die Idee keine reine Theorie ist.
Wichtig ist die Einordnung: Ein PoC ist kein fertiges Produkt und misst auch keine Nachfrage. Er beantwortet ausschließlich die Frage „Funktioniert es?“ – nicht die Frage „Kauft es jemand?“. Wer diese beiden Fragen vermischt, interpretiert PoC-Ergebnisse falsch und trifft Investitionsentscheidungen auf dünner Basis.
PoC: Bedeutung, Herkunft und Einsatzbereiche des Begriffs
Die Bedeutung von PoC erschließt sich am schnellsten über die wörtliche Übersetzung: „Proof of Concept“ heißt „Nachweis des Konzepts“ oder „Machbarkeitsnachweis“. In der Fachliteratur taucht daneben der Begriff „Proof of Principle“ auf, der dasselbe Grundprinzip beschreibt. Die Abkürzung PoC hat sich international durchgesetzt und wird in deutschen Projektteams meist ohne Übersetzung verwendet.
Ursprünglich stammt das Konzept aus dem Projektmanagement und der IT, ist aber längst branchenübergreifend etabliert. Typische Einsatzbereiche sind:
- Software und IT: Ein Team prüft, ob eine neue Systemarchitektur, eine Schnittstelle oder eine KI-Komponente in der bestehenden Umgebung läuft.
- Hardware und Produktentwicklung: Ein Hersteller testet, ob ein neues Bauteil oder Verfahren die geforderte Leistung bringt.
- Geschäftsmodelle: Ein Startup belegt, dass sein Ansatz – etwa ein Vermittlungsmodell oder ein Abo-Konzept – in einem kleinen, kontrollierten Rahmen trägt.
- Forschung und Wissenschaft: Ein Labor weist nach, dass ein Forschungsergebnis außerhalb der Versuchsumgebung anwendbar ist.
In allen Bereichen bleibt die Logik gleich: Eine klar umrissene Hypothese wird mit minimalem Mittelaufwand gegen die Praxis geprüft. Genau diese Schärfe unterscheidet den PoC von lockereren Testformaten – und von den beiden Begriffen, mit denen er am häufigsten verwechselt wird.
Proof of Concept, MVP und Prototyp im Vergleich

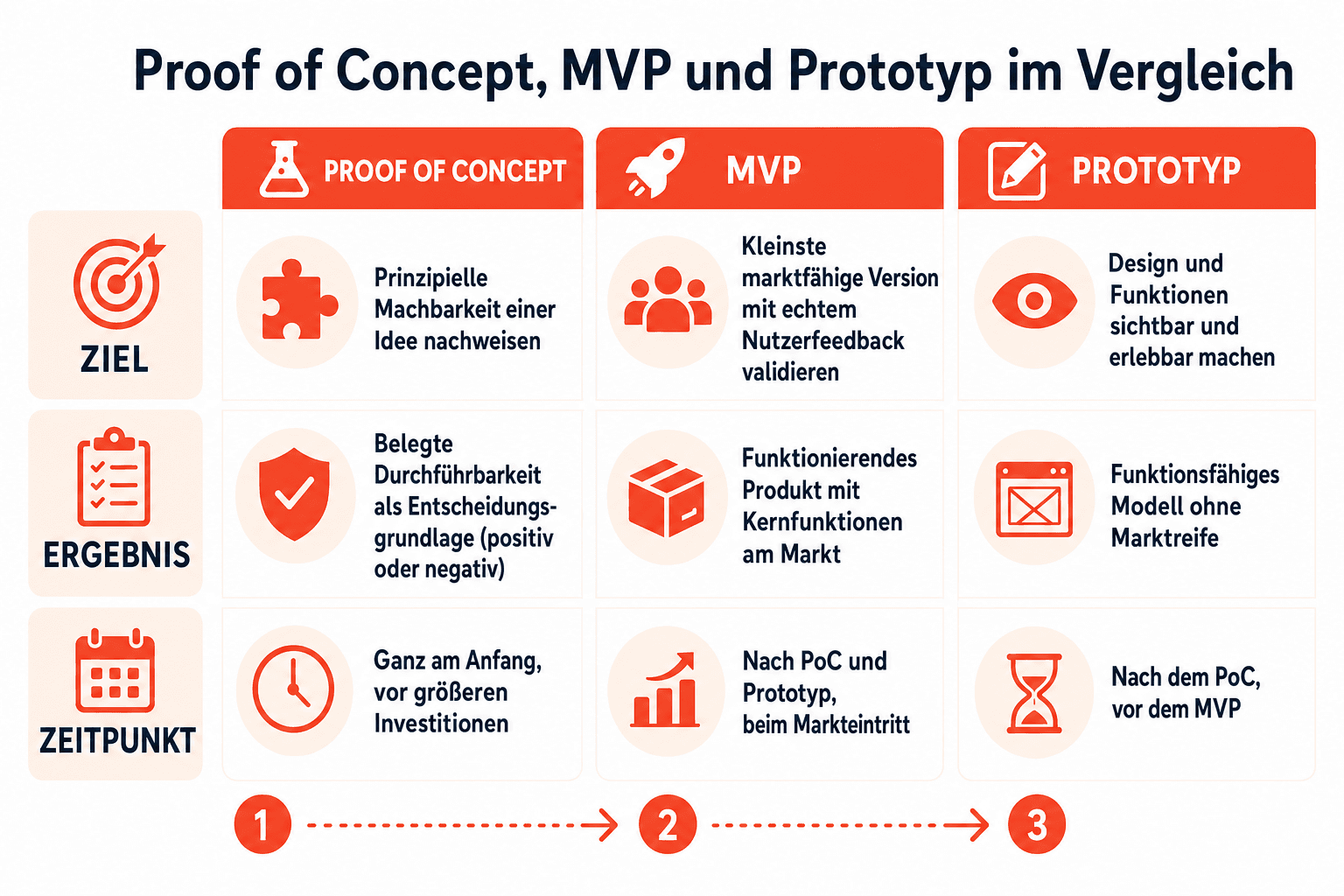

PoC, MVP und Prototyp werden im Alltag oft synonym benutzt, meinen aber drei unterschiedliche Entwicklungsstufen mit eigenen Zielen und Ergebnissen. Die folgende Tabelle stellt die drei Begriffe anhand der Kriterien Ziel, Ergebnis und Zeitpunkt gegenüber:
| Merkmal | Proof of Concept | MVP | Prototyp |
|---|---|---|---|
| Ziel | Prinzipielle Machbarkeit einer Idee nachweisen | Kleinste marktfähige Version mit echtem Nutzerfeedback validieren | Design und Funktionen sichtbar und erlebbar machen |
| Ergebnis | Belegte Durchführbarkeit als Entscheidungsgrundlage (positiv oder negativ) | Funktionierendes Produkt mit Kernfunktionen am Markt | Funktionsfähiges Modell ohne Marktreife |
| Zeitpunkt | Ganz am Anfang, vor größeren Investitionen | Nach PoC und Prototyp, beim Markteintritt | Nach dem PoC, vor dem MVP |
Die Reihenfolge ergibt sich aus der Logik des schrittweisen Risikoabbaus: Zuerst klärt der PoC, ob die Idee überhaupt realisierbar ist. Danach macht der Prototyp die Lösung greifbar – etwa als klickbares Interface oder als physisches Funktionsmodell – und hilft, Bedienung und Design zu erproben, ohne dass ein vollständiges System dahintersteht. Erst das MVP geht mit einem reduzierten, aber echt nutzbaren Funktionsumfang an den Markt und liefert Rückmeldungen von zahlenden oder aktiven Nutzern.
Die häufigste Verwechslung betrifft PoC und MVP: Wer einen Machbarkeitstest schon „MVP“ nennt, verspricht intern und gegenüber Investoren mehr, als geliefert wurde – ein MVP setzt echte Marktnutzung voraus. Umgekehrt ist ein Prototyp kein Beleg für Machbarkeit, denn er zeigt Funktionen nur angedeutet. Wer die drei Stufen sauber trennt, kommuniziert den Projektstand präzise und plant Budgets realistisch.
Neben MVP und Prototyp kursiert ein vierter Begriff, der regelmäßig für Verwechslungen sorgt: der Pilot beziehungsweise das Pilotprojekt. Ein Pilot testet eine bereits funktionierende Lösung unter realen Bedingungen in einem begrenzten Echteinsatz – etwa in einer Filiale, einer Abteilung oder einer Region –, bevor der vollständige Rollout folgt. Der Unterschied zum PoC liegt in Ausgangslage und Umgebung: Der Proof of Concept prüft die prinzipielle Machbarkeit unter kontrollierten Bedingungen, der Pilot prüft die Alltagstauglichkeit einer Lösung, deren Machbarkeit bereits belegt ist. In der Reihenfolge liegt der Pilot damit nach dem PoC und meist auch nach dem MVP, kurz vor der breiten Einführung. Für die Kommunikation mit Entscheidern und Geldgebern lohnt die saubere Trennung: Ein erfolgreicher PoC sagt „Es funktioniert“, ein erfolgreicher Pilot sagt „Es funktioniert auch im Alltag“.
Aus dem B2B-Umfeld stammt außerdem der Begriff Proof of Value (PoV). Während der PoC die technische oder fachliche Machbarkeit belegt, weist der PoV den konkreten Nutzen einer Lösung für einen bestimmten Anwender nach – etwa dass sie einen bestehenden Prozess messbar beschleunigt oder Kosten senkt. In Vertriebsprozessen, vor allem bei B2B-Software, ergänzen sich beide Nachweise: Der PoC überzeugt die technische Seite, der PoV die wirtschaftlich entscheidende Seite.

Typischer Ablauf eines Proof of Concept
Ein PoC ist kein improvisierter Test, sondern folgt einer klaren Schrittfolge. Über Branchen und Unternehmensgrößen hinweg hat sich dabei ein fünfstufiger Ablauf bewährt:
- Ziel und Hypothese definieren: Formuliere eine einzige, präzise prüfbare Aussage – zum Beispiel „Die neue Schnittstelle verarbeitet die geforderte Datenmenge im Altsystem“. Je enger die Hypothese, desto aussagekräftiger das Ergebnis.
- Erfolgskriterien festlegen: Lege vor dem Start messbare Bedingungen fest, ab wann die Hypothese als bestätigt gilt. Ohne vorab definierte Kriterien wird jede Auswertung zur Interpretationssache.
- Minimale Umsetzung bauen: Entwickle nur so viel, wie für den Nachweis nötig ist. Keine Zusatzfunktionen, kein Feinschliff – der PoC soll eine Frage beantworten, nicht ein Produkt vorwegnehmen.
- Test unter kontrollierten Bedingungen: Führe den Test in einer abgegrenzten Umgebung durch, etwa mit einem kleinen Nutzerkreis, einem Testsystem oder einem einzelnen Standort. So bleiben die Ergebnisse der Hypothese zurechenbar.
- Auswertung und Entscheidung: Vergleiche die Messwerte mit den Erfolgskriterien und triff eine Go- oder No-Go-Entscheidung. Ein negativer PoC ist kein Scheitern, sondern ein früh erkanntes Risiko – und damit gespartes Budget.
Dieser Ablauf funktioniert für ein Software-Startup genauso wie für einen Industriebetrieb. Entscheidend ist die Disziplin bei Umfang und Dokumentation: Wer Ergebnisse sauber festhält, kann sie später in Pitches, Budgetvorlagen und Entscheidungsvorlagen direkt verwerten.
Was Dauer und Aufwand eines PoC treibt, lässt sich nicht pauschal beziffern – die wichtigsten Faktoren aber schon. Maßgeblich sind die Komplexität der Hypothese, die Zahl technischer Abhängigkeiten wie Altsysteme oder externe Schnittstellen, die Verfügbarkeit des Teams und gegebenenfalls regulatorische Anforderungen. Auch die Testumgebung spielt eine Rolle: Eine isolierte Testumgebung ist schneller aufgesetzt als ein Test im produktiven Systemverbund, der Abstimmungen mit Betrieb und IT-Sicherheit erfordert. Den größten Kostenblock bildet in der Regel die gebundene Personalkapazität, nicht die Technik selbst. Bewährt hat sich ein fester Zeitrahmen: Das Team erhält ein klar begrenztes Fenster, in dem die Hypothese geprüft wird – wird sie darin nicht bestätigt, ist auch das ein belastbares Ergebnis. So bleibt der PoC das, was er sein soll: ein überschaubarer Risikofilter vor der eigentlichen Investition.
In der Praxis scheitern PoC-Vorhaben selten an der Technik, sondern an der Durchführung. Vier Fehler kommen besonders häufig vor: Erstens wird die Hypothese zu breit formuliert, sodass am Ende niemand eindeutig sagen kann, ob sie bestätigt wurde. Zweitens werden die Erfolgskriterien erst nach dem Test festgelegt oder nachträglich angepasst – dann ist die Auswertung keine Prüfung mehr, sondern Interpretation. Drittens wächst der Umfang während des Tests: Aus dem Machbarkeitsnachweis wird ein halbfertiges Produkt, und Zeitplan wie Budget geraten außer Kontrolle. Viertens fehlt eine lückenlose Dokumentation, wodurch Ergebnisse für spätere Entscheidungen oder Investorengespräche verloren gehen. Wer diese vier Punkte von Anfang an adressiert, holt aus einem begrenzten Test das Maximum an Entscheidungssicherheit heraus.
Proof of Concept: Beispiele aus der Praxis
Abstrakte Definitionen werden mit konkreten Szenarien greifbar. Die folgenden beiden Fälle sind als Beispiele zu verstehen – sie zeigen typische Konstellationen aus B2B und B2C, ohne sich auf ein bestimmtes Unternehmen zu beziehen.
Beispiel aus dem B2B-Bereich
Ein Software-Unternehmen will eine KI-gestützte Auswertungsfunktion in seine bestehende Plattform integrieren. Bevor das Team monatelang entwickelt, baut es einen PoC: Die KI-Komponente wird isoliert angebunden und mit den Daten eines kleinen, ausgewählten Kundensegments getestet. Die Hypothese lautet, dass die Ergebnisse in der bestehenden Systemumgebung schnell und korrekt genug für den Produktiveinsatz sind. Erfüllt der Test die vorab definierten Kriterien, hat das Unternehmen zwei Dinge gewonnen: die technische Gewissheit für die Weiterentwicklung und ein belastbares Argument für das nächste Gespräch mit Geldgebern. Scheitert der Test, wird der Engpass früh erkannt – bevor ein Großteil des Budgets geflossen ist.
Beispiel aus dem B2C-Bereich
Ein Konsumgüter-Startup entwickelt ein neues Produktkonzept, etwa eine nachhaltige Alternative zu einem etablierten Alltagsprodukt. Bevor eine Serienproduktion aufgebaut wird, prüft das Team mit einem PoC, ob sich das Produkt in der geplanten Qualität und zu vertretbaren Bedingungen überhaupt herstellen lässt. Dafür wird eine kleine Menge produziert und mit einer begrenzten Testgruppe unter kontrollierten Bedingungen erprobt. Bestätigt der Test die Herstellbarkeit, folgen als nächste Stufen Prototyp und später ein MVP am Markt – die Machbarkeit ist dann bereits belegt.
Erfolgskriterien: Woran du einen Proof of Concept bewertest
Ob ein PoC seine Aufgabe erfüllt hat, entscheidet sich nicht am Bauchgefühl. Diese fünf Kriterien geben dir einen festen Bewertungsrahmen:
- Technische Machbarkeit belegt: Die Kernfrage des PoC ist eindeutig beantwortet – positiv oder negativ. Ein Ergebnis dazwischen ist ein Hinweis auf eine zu unscharfe Hypothese.
- Messbare Zielerreichung: Die vorab definierten Erfolgskriterien wurden mit konkreten Messwerten geprüft, nicht nachträglich angepasst.
- Realistischer Ressourcenbedarf: Der Test liefert eine belastbare Einschätzung, welche Zeit, welches Budget und welche Kompetenzen die vollständige Umsetzung erfordern würde.
- Risiken identifiziert: Technische Abhängigkeiten, Engpässe und offene Fragen sind benannt und dokumentiert – sie bilden die Agenda für die nächste Entwicklungsstufe.
- Skalierbarkeit erkennbar: Es ist einschätzbar, ob die Lösung über den Testrahmen hinaus trägt, etwa bei höheren Nutzerzahlen oder größeren Datenmengen.
Damit diese Kriterien greifen, müssen sie vor Testbeginn in konkrete Messgrößen übersetzt werden. Je nach Hypothese können das technische Kennzahlen wie Antwortzeiten, Fehlerquoten oder Durchlaufzeiten sein, aber auch fachliche Größen wie der Anteil korrekt verarbeiteter Vorgänge. Hilfreich ist außerdem eine Ausgangsbasis: Wer den Ist-Zustand vor dem Test misst, kann hinterher sauber vergleichen, statt auf Eindrücke zu vertrauen. Und jedes Kriterium braucht eine eindeutige Schwelle – nicht „die Lösung ist schnell genug“, sondern „die Verarbeitung bleibt unter der definierten Grenze“. So wird aus einem diffusen Test ein überprüfbares Experiment, dessen Ergebnis auch Dritte nachvollziehen können.
Für Investoren sind genau diese Punkte interessant: Ein PoC, der zu allen fünf Kriterien klare Antworten liefert, senkt das wahrgenommene Risiko eines Vorhabens deutlich und macht eine Finanzierungsentscheidung leichter begründbar.
Proof of Concept, MVP oder Prototyp: Was passt zu deinem Vorhaben?
Die Wahl der richtigen Stufe hängt davon ab, welche Frage du aktuell beantworten musst. Steht die grundsätzliche Machbarkeit infrage – etwa bei einer neuen Technologie oder einem unerprobten Verfahren – ist der PoC der richtige Schritt. Ist die Machbarkeit bereits belegt, aber unklar, wie Nutzer mit der Lösung umgehen, lohnt sich ein Prototyp, um Bedienung und Design zu erproben. Erst wenn beide Fragen geklärt sind, bringt ein MVP echtes Marktfeedback, mit dem du den Product Market Fit erreichen und messen kannst.
Für Gründer hat diese Ordnung einen praktischen Nebeneffekt: Sie strukturiert den Kapitalbedarf. Statt in einer Runde die komplette Produktentwicklung zu finanzieren, lässt sich jede Stufe einzeln begründen und einzeln belegen. Ein sauber dokumentierter PoC ist dabei oft der erste harte Nachweis, den du in ein Pitch Deck und in Investorengespräche einbringen kannst – er verwandelt eine Behauptung in ein geprüftes Ergebnis.
Damit der Nachweis im Pitch trägt, braucht die Dokumentation eine klare Struktur: die geprüfte Hypothese, die vorab festgelegten Erfolgskriterien, das Testsetup, die gemessenen Ergebnisse und eine begründete Empfehlung für die nächste Stufe. Auch die Transparenz über Grenzen und offene Risiken stärkt die Glaubwürdigkeit, weil sie zeigt, dass das Team seine eigenen Ergebnisse kritisch prüft. Ein PoC, der sauber belegt ist und seine Grenzen benennt, überzeugt erfahrene Gesprächspartner mehr als ein Erfolgsversprechen ohne Belege.
Umgekehrt gilt: Wer den PoC überspringt und direkt ein MVP baut, trägt das volle Machbarkeitsrisiko in die teuerste Phase des Projekts. Die Disziplin, die Stufen nacheinander zu durchlaufen, ist deshalb kein Formalismus, sondern aktiver Kapitalschutz.
Häufige Fragen zum Proof of Concept (FAQ)
Was bedeutet PoC?
PoC ist die Abkürzung für Proof of Concept, auf Deutsch „Nachweis des Konzepts“ oder Machbarkeitsnachweis. Der Begriff stammt aus dem Projektmanagement und bezeichnet den praktischen Beleg, dass eine Idee oder ein Vorhaben grundsätzlich umsetzbar ist – bevor größere Investitionen fließen.
Was ist ein Beispiel für einen Proof of Concept?
Ein typisches Beispiel: Ein Software-Unternehmen testet eine neue KI-Integration zunächst in einem kleinen Kundensegment, um deren Lauffähigkeit im bestehenden System nachzuweisen. Im B2C prüft etwa ein Startup die Herstellbarkeit eines neuen Produktkonzepts mit einer kleinen Testcharge, bevor es in die Serienproduktion investiert.
Was ist der Unterschied zwischen PoC, Prototyp und MVP?
Der PoC belegt die prinzipielle Machbarkeit einer Idee. Der Prototyp macht Design und Funktionen als Modell erlebbar, ohne marktreif zu sein. Das MVP ist die kleinste marktfähige Produktversion, mit der echte Nutzer arbeiten. Im Produktlebenszyklus folgen sie in dieser Reihenfolge aufeinander.
Wie lange dauert ein Proof of Concept in der Regel?
Eine pauschale Dauer lässt sich seriös nicht nennen, weil sie stark von Komplexität, Branche und Umfang der Hypothese abhängt. Fest steht: Ein PoC wird bewusst zeitlich begrenzt und läuft deutlich kürzer als die eigentliche Produktentwicklung. Ein vorab definierter, enger Zeitrahmen gehört zu jeder sauberen PoC-Planung.
Wer erstellt einen Proof of Concept?
In der Regel das Team, das auch das Vorhaben trägt: bei Startups das Gründerteam mit seinen Entwicklern, in Unternehmen Fachabteilung und IT gemeinsam. Bei spezialisierten Themen werden externe Dienstleister hinzugezogen. Wichtig ist, dass die Verantwortlichen Hypothese und Erfolgskriterien selbst definieren und das Ergebnis bewerten können.
